陕西省礼泉县以盛产苹果闻名全国。4月16日,在这片富饶的土地上,陕西送变电工程有限公司(以下简称陕西送变电)践行国网陕西省电力公司展现央企担当,服务国家中长期铁路网规划,迁改750千伏乾泾电力线路走径,银线铁塔在果园上空,东北望,向左转个身,画个龙,让银西高铁从高压线下平安穿行。
银川至西安高速铁路是国家中长期铁路网规划中“八纵八横”高铁网包(银)海通道的重要组成部分。该项目连接陕甘宁,建成后将结束宁夏没有高铁的历史,使银川到西安运行时间由14小时缩短至3小时。对进一步完善中西部铁路网结构,密切少数民族地区与内地人员往来和经贸交流,促进区域经济社会发展和民生改善具,对我国区域协调平衡发展具有战略意义。

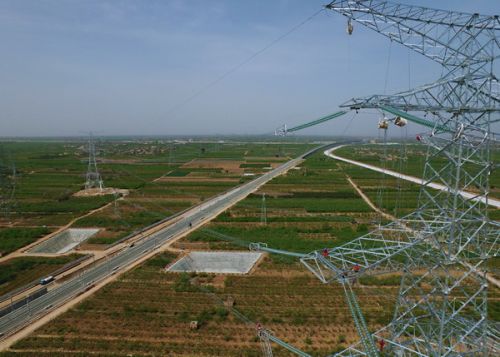

2019年冬季,随着银西高铁礼泉段建设的不断推进,一处涉及高铁、公路桥、超高压电力线的结构冲突日渐显现。冲突地点位于礼泉县西皋村北侧。银西高铁的穿过切断了当地一条原有的水泥路。于是在此处设计建设一座跨越高铁的公路桥。而这座公路桥上方正好是国网陕西省电力公司750千伏乾泾Ⅰ、Ⅱ线,与公路桥安全距离不满足电力规程要求。
国网陕西省电力公司和铁路建设方积极沟通,在经过充分协商和可研分析后,应中铁十九局要求,对750千伏乾泾Ⅰ、Ⅱ线46号至50号区段电力线路进行迁改,即在该区段内让线路转个弯,画个龙,绕行避开冲突点,完美实现银西高铁、公路桥、电力线路和谐交汇。
迁改工程包括拆除原有750千伏同塔双回线路1.21千米,新建1.27千米。拆除旧塔3基,新建铁塔4基。施工过程中需迁移果树100 棵。新建线路除跨越在建的银西高铁外,还需跨越普通道路5条,通讯线4条,110千伏线路1条。至关重要的一点是,迁改架线施工必须是在750千伏乾泾Ⅰ、Ⅱ线全部停运的状态下进行,期间,关中750千伏骨干电网将处于5级风险状态。
国网陕西省电力公司高度重视本次迁改,积极联系国家电网调度中心,协调停电计划。安排由陕西送变电负责迁改施工,要求省检修公司加强现场监管,确保迁改施工顺利进行。
施工前期,中铁十九局全力协调迁改工程所涉及到的线路走径协议问题,以及工程所牵扯的铁塔征地、青苗赔偿手续及施工外围环境等事项,给陕西送变电迁改施工创造充分条件。

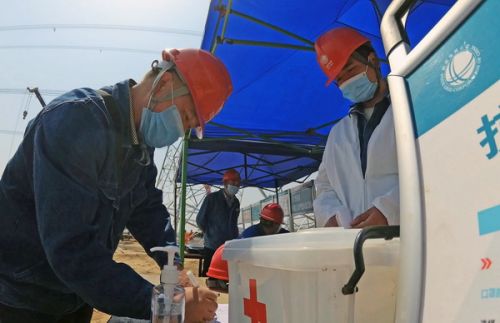

疫情爆发,紧张的局势对工程所需的593.3吨塔材供货造成影响。陕西送变电物资部门开辟“绿色通道”,简化流程,提高效率,保证信息通畅,及时掌握生产动态,确保厂商按期供货,3月19日首批塔材如期送抵现场。陕西送变电负责本工程的是输电施工第二分公司。即使疫情期间,项目部也紧盯4月7日至4月16日的750千伏乾泾Ⅰ、Ⅱ线停运施工计划全力做好各项准备。

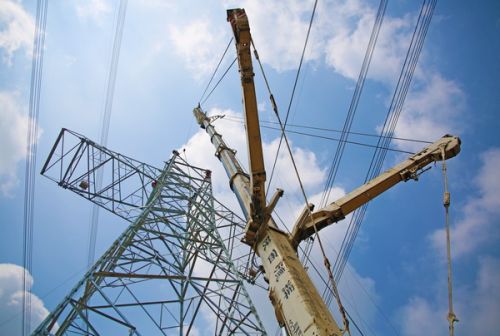

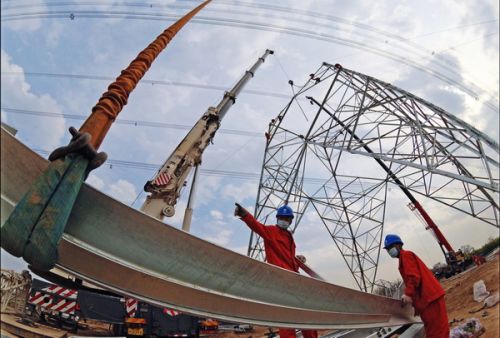

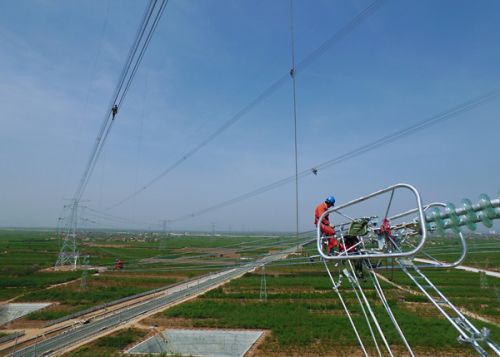

4月7日停电施工正式开始,陕西送变电公司投入超大规格和翻倍数量施工机械,持续“白加黑”模式两班倒作业。230余名施工人员,34名项目管理人员及安全监督人员凝心聚力,克服疫情、风雨等不利因素,昼夜奋战,攻坚克难,经过9夜10天,于4月16日完成迁改任务。

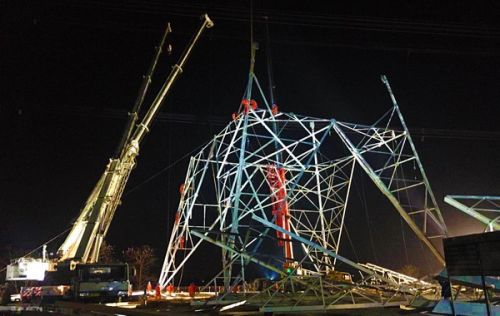

高浪舟/文图 雷泽浩/航拍图 史启蒙/夜景图
