“此次330kV塬金线架空输电线路迁改是铜川境内最高电压等级停电的迁改工程,工程量大、技术含量高,电网稳定性也受了较大影响。”国网铜川供电公司易源送变电分公司的工作人员说道。10月8日,随着330千伏东塬变塬金线路地刀缓缓合上,为期8天的330千伏塬金线路停电迁改工作进入关键阶段。
西延高铁建设项目作为国家高速铁路网“八纵八横”重要组成部分,项目途径铜川市耀州区、王益区、印台区三个行政区域。根据项目规划,国网铜川供电公司运维的330千伏塬金线、桃黄线部分区段与高铁桥梁建设存在交叉,不满足国网公司“三跨”管理相关技术要求,需对330千伏塬金线、桃黄线2条线路共3处区段进行迁移改造。
330千伏塬金线起自330kV 东塬变,止于330千伏金锁变,全长25公里。为配合西延高铁建设以及提高线路运行工况的双重要求,迁改方案涉及拆除塬金线旧砼塔27基,新建铁塔30基路,涉及长度11公里。铜川公司高度重视该项目,于2022年11月完成该项目评审,并取得省公司可研批复。同月,省公司组织召开了迁改进度推进会,并成立迁改专班,专门负责推进西延高铁电力线路迁改事宜,铜川市政府、西延高铁指挥部等单位定期督促工程进度。为加快项目进度,铜川公司提早下达预计划,提前采购迁改物料,多次组织参建单位进行现场勘查,明确施工工序,深入研究方案,细化日工作计划,全面分析现场作业危险点、风险点,编制事故预案,以确保项目建设安全、有序推进。

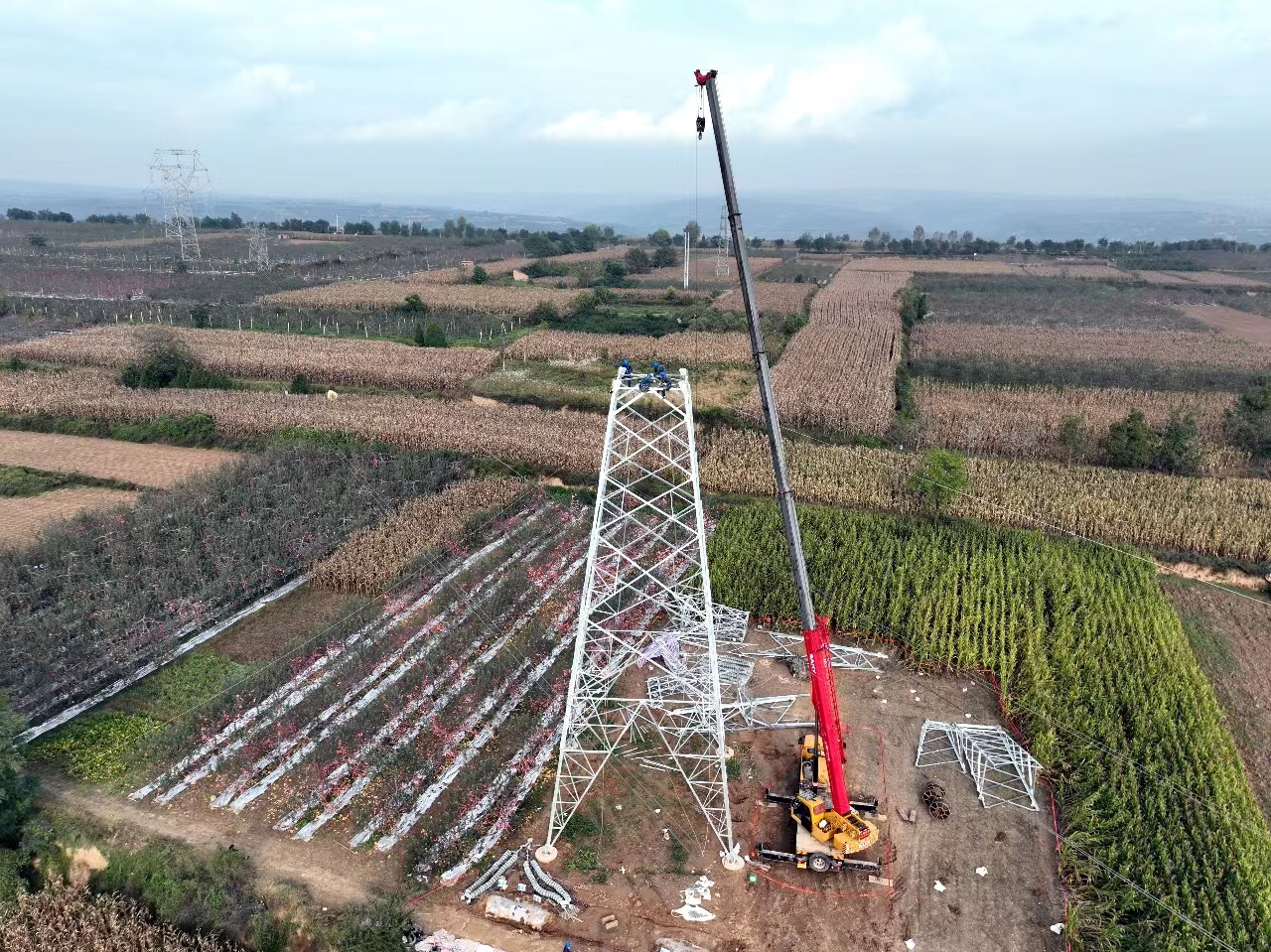

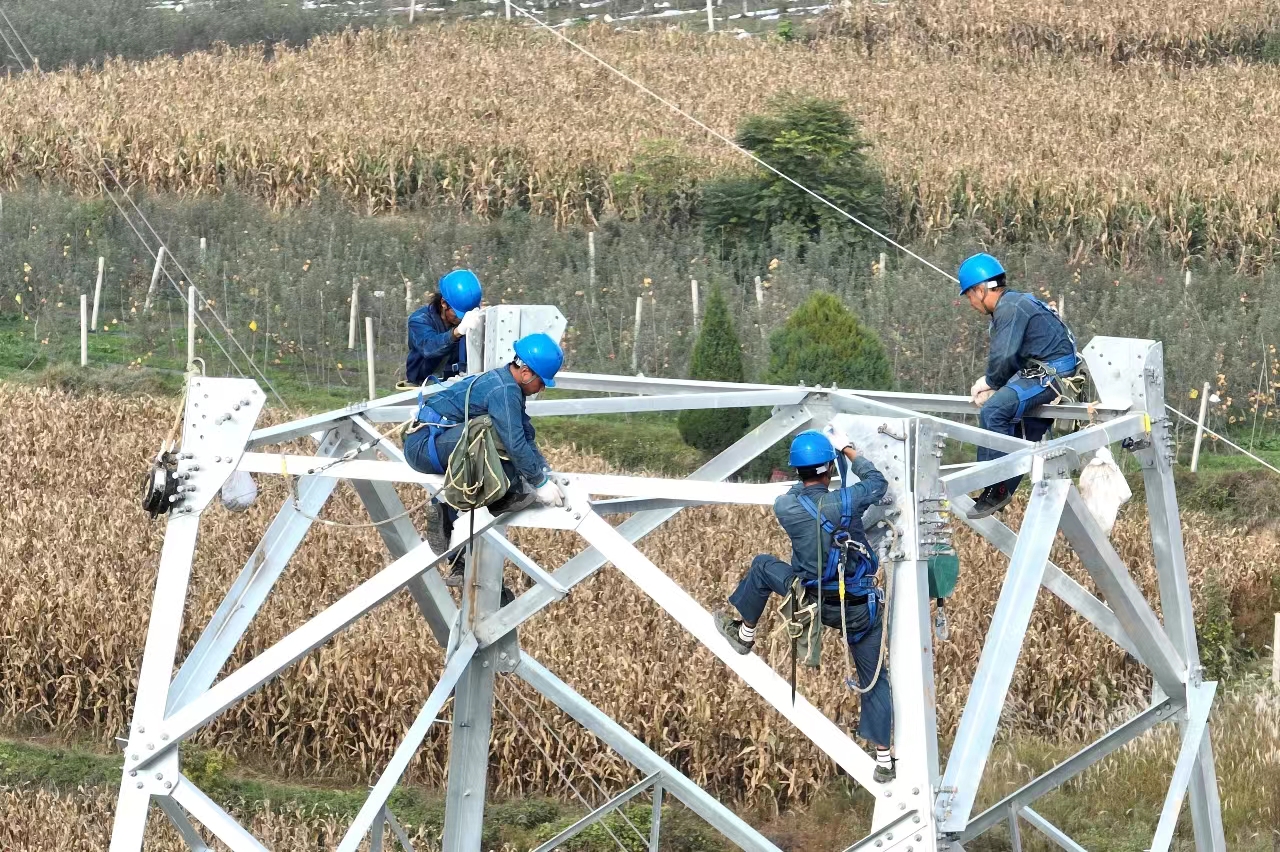

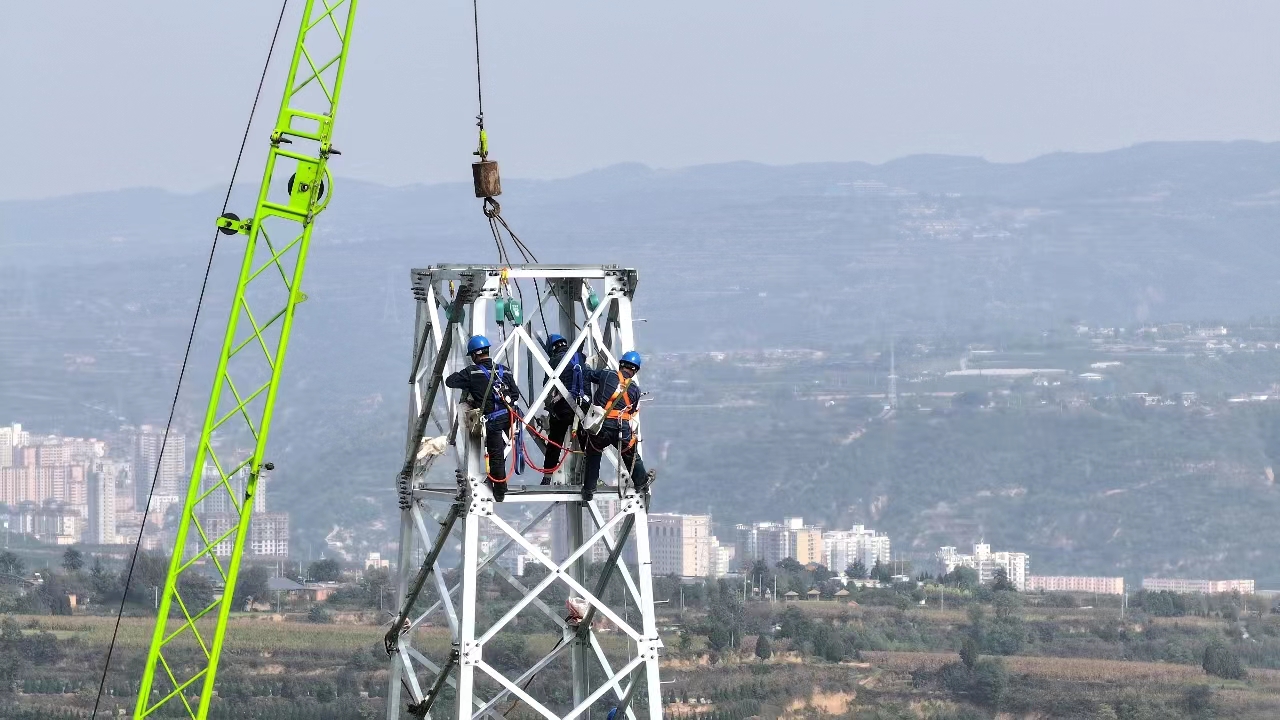

为不影响工程进度,“双节”放假期间,工作人员放弃休息时间,按计划夯基组塔,架设线路。据悉,西延高铁项目铜川段涉及35千伏及以上输电线路20条,10千伏配网线路20条需要配合建设进行迁改,此次塬金线迁改为境内最高电压等级线路配合,后期,铜川公司将根据计划对330kV桥桃线路进行改造,确保按期完工,进一步为高铁建设助力。
