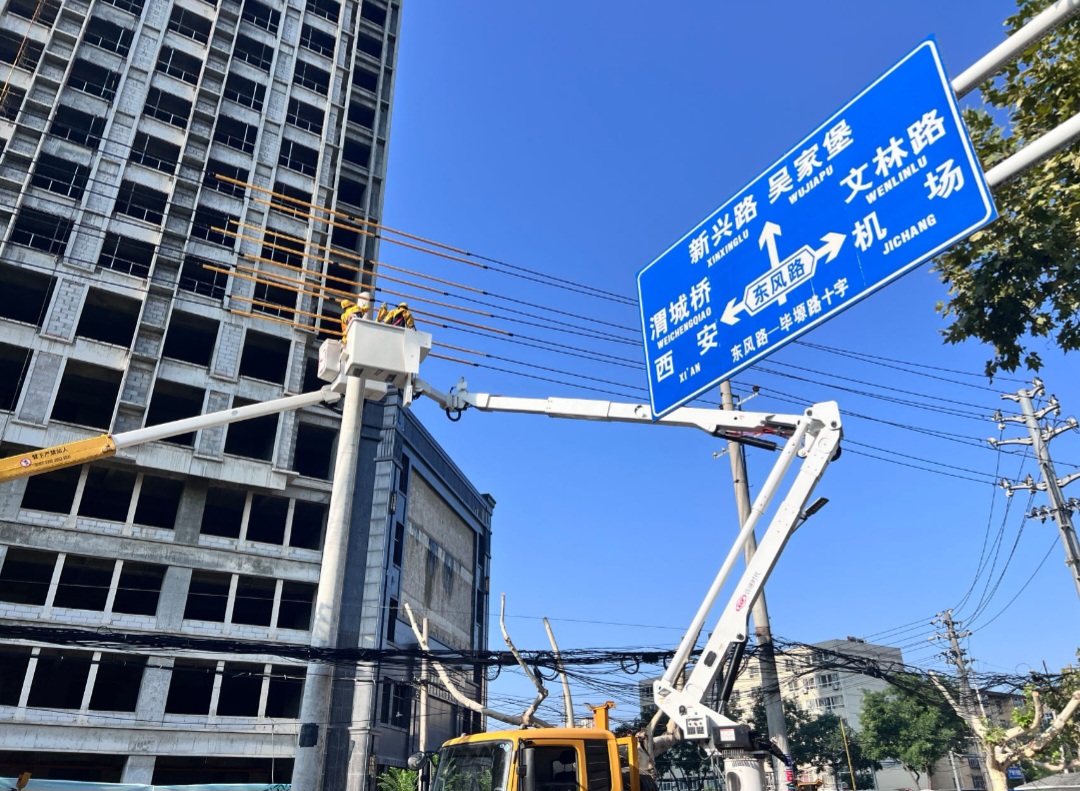

本报讯(通讯员 刘欢)8月初始,咸阳亨通电力(集团)有限公司不停电作业分公司城区作业班在10千伏233碱东线041杆、265碱民线041杆、219碱林2线042-1杆处,首次成功地完成了多回线路带电立杆直改耐加装柱上开关作业,实现了公司该类项目“零”的突破。
据悉,此项工程的实施,旨在紧密配合政府重点民生工程改造。当下,正值酷热难耐的盛夏时节,若采用停电作业的方式,将会导致三条线路上的数千户居民陷入停电的困境,严重影响居民的正常生活。为了确保带电作业能够顺利开展,该公司高度重视,积极组织相关人员开展具有针对性的实操培训,精心安排人员仔细进行现场查勘与复勘。同时,深入、全面地剖析作业过程中可能存在的各类危险点,并据此制定出了详细完备的施工方案。

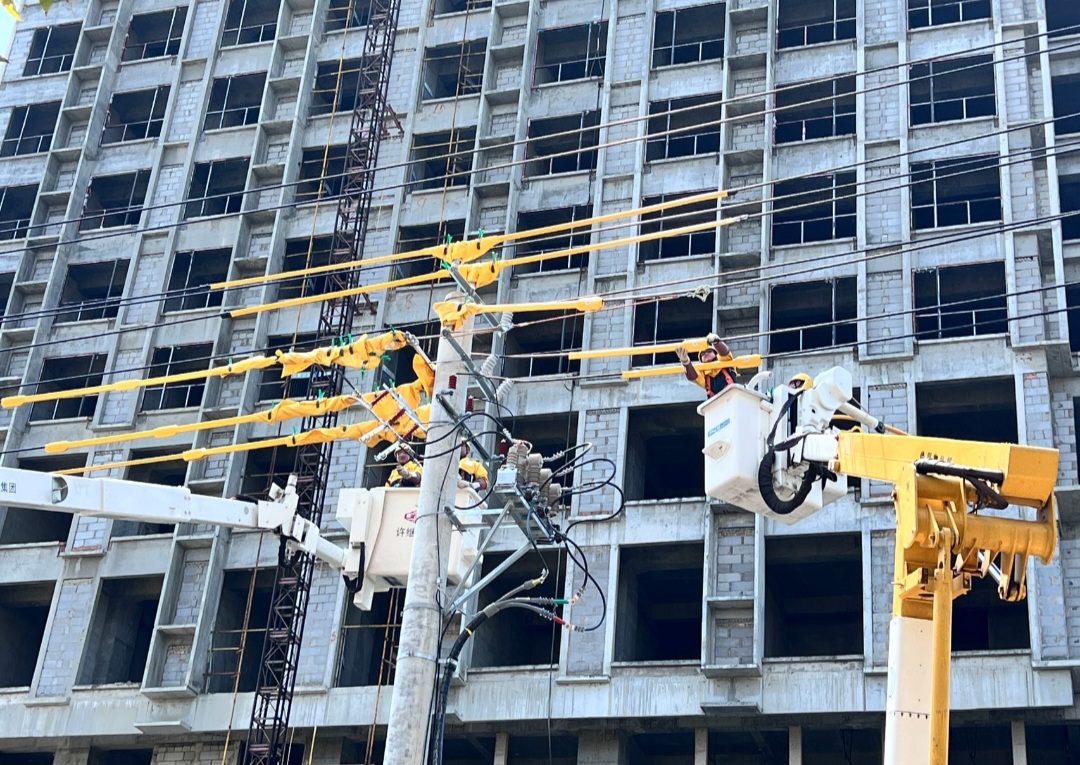

值得一提的是,此次施工融合了第三、四类带电作业项目,这在当前带电作业领域中,属于技术难度极大、对综合协作能力要求极高的项目类别之一。施工当日,作业现场的气温飙升超过39摄氏度,酷热的环境给作业带来了极大的挑战。即便条件异常艰苦,在现场十多位作业人员依然齐心协力、众志成城。他们在烈日下历经4个小时的紧张奋战,凭借着坚韧不拔的毅力和精湛的专业技能,最终在全线“零停电”、用户“零感知”的情况下,出色地圆满完成了此次艰巨的任务,为供电的可靠性提供了强有力的保障。
目前,已然步入迎峰度夏的关键阶段。为了切实保障电网的稳定供电,让广大百姓能够在炎炎夏日中享受清凉与舒适,咸阳亨通电力(集团)有限公司不停电作业分公司将始终保供电、助民生,持续不断地开发不停电作业的全新项目,大力提升作业人员的专业技能水平,力求最大程度降低停电的次数。通过不懈的努力,全力以赴保障居民在迎峰度夏期间的用电质量,显著提高居民的用电满意度,为居民的美好生活提供坚如磐石的电力支撑与坚实可靠的保障。
