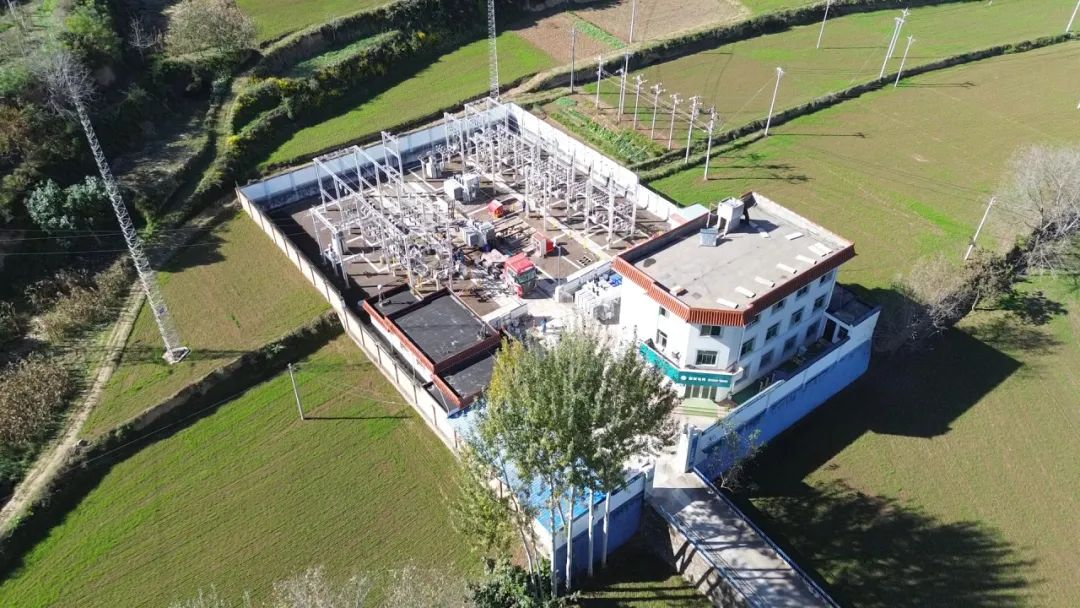

本报讯(通讯员 吕文博)10月22日,在宝鸡陇县35千伏神泉变电站内,随着2号主变顺利拆除,新主变安装就位,标志着国网宝鸡供电公司今年秋检期间6站6台主变轮换工程正式启动。
陇县35千伏神泉变始建于2012年,主要承担陇县天成镇及关山景区供电任务。为保障迎峰度冬用电高峰期间当地人民群众生产生活可靠用电,国网宝鸡供电公司根据负荷预测,决定对35千伏神泉变电站2号主变与35千伏高店1号主变进行对调,将神泉变原来6300千伏安的主变升级为16000千伏安,提升供电设备利用率。
“今年共计实施8站10台变压器的大修更换任务,春检期间已完成五丈原、南指挥等4台变压器更换。秋检期间将完成神泉、高店等6站6台变压器大修更换。”国网宝鸡供电公司变电检修中心负责人介绍。
该公司统筹安排,针对岐山、凤翔、眉县、陇县地区,对现有变压器进行合理调配,根据地区电网负荷情况配置适应变压器,最大化提升设备使用效能。
主变轮换工作中,该公司变电检修、二次检修、变电运维等多个专业协同配合,提前组织人员对变电站、设备情况进行现场勘查,全面评估作业现场风险,精心编制更换施工方案,针对主变设备拆装、主要部件更换、一次设备施工、调试、综检等实施频率高、技术含量高的17项核心检修项目,对照自主实施清单全方位有序开展。

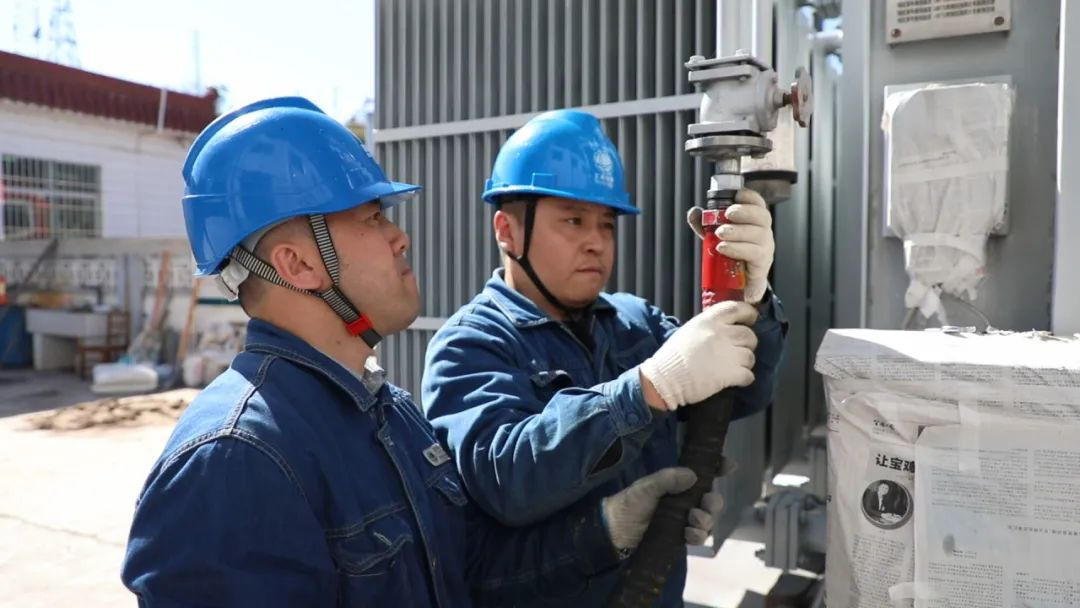

“在主变更换时,检修人员按照变压器更换技术要求,从前期本体及附件验收,到后期组装、抽真空注油、主变试验,实现核心业务100%自主实施,既保证了变压器的顺利更换和安全可靠运行,同时也以实战练兵的方式提高了人员专业技能水平。”工作负责人杨波介绍。
工作中,现场工作人员严把安全生产关,严格按照“四双”管理、“四个管住”要求,精心组织每一个施工环节,安排人员现场指导,对每一项操作步骤进行了详细讲解和严格把关,确保了工程高质量完成。同时结合国网宝鸡供电公司“反三违、除五害”活动,严格落实“四针对,十必须”风险辨识要求,刚性执行“十不干”“保命措施”,保障了主变轮换工作安全高效开展。
通过实施主变轮换增容改造工程,将进一步补强地区电网网架结构,提升变电站设备可靠性和电网稳定性,为服务地方社会经济发展提供更加安全可靠的电能保障。
