国网宝鸡供电公司:开关柜改造 为老站赋新能

2025-10-18 10:03:02 来源:西北在线

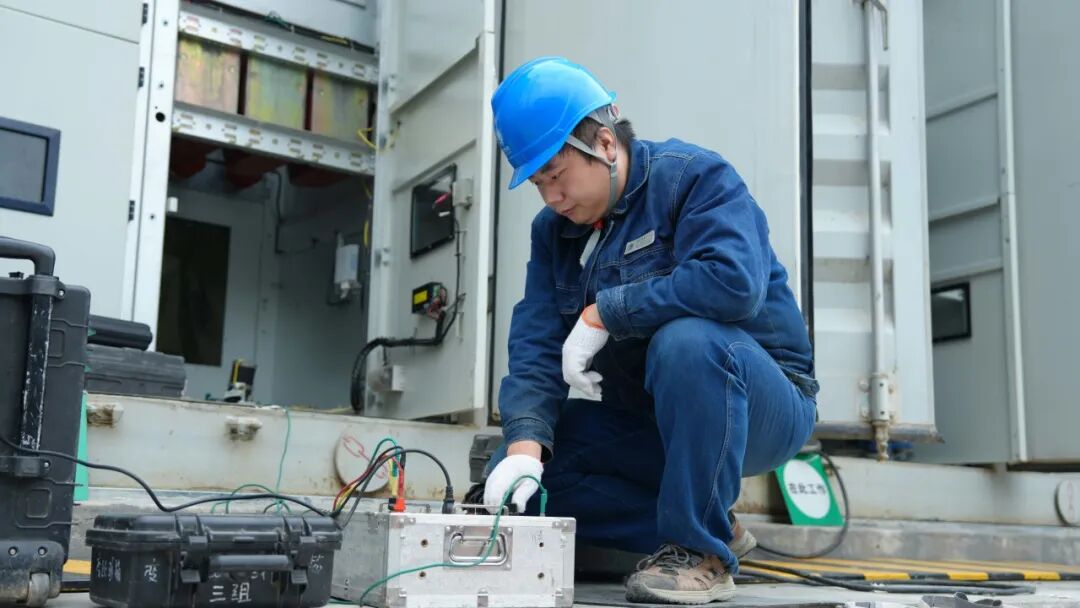

10月14日,在110千伏石头坡变电站,国网宝鸡供电公司现场工作人员正在对新建的10千伏过渡预制舱进行调试,各项工作有序进行。

IMG_262

110千伏石头坡变电站1995年投运,已连续运行30年,主要承担着宝鸡市凤翔区长青镇地区的工农业生产和人民生活用电。由于设备长期运行,其10千伏开关柜设备老旧,导致运维检修工作难度不断加大,存在安全隐患。

IMG_263

为彻底消除设备隐患,按照国网陕西省电力有限公司老旧设备改造“三年三步走”要求,国网宝鸡供电公司统计了系统内运行超24年的老旧开关柜共计21站258面,利用2025-2027三年时间逐站进行改造,同步搭车开展老旧保护改造相关工作,此项工作也列为国网陕西省电力有限公司“硬骨头”项目。通过设备整体迭代与智能化改造,将彻底消除结构性隐患,显著提升设备健康水平、供电保障能力及自动化运行效率。

为了不影响改造过程中的正常供电,本次改造使用的是10千伏过渡预制舱进行临时电源过渡。“预制舱式开关柜是一种高度集成、工厂预制的模块化电力设备,集一次开关柜与二次控制系统于舱内,具有建设快、占地少、可靠性高等特点,不仅不影响正常供电,也可以缩短改造周期。”110千伏石头坡变电站现场工作负责人王荔雄介绍到。

IMG_264

为保障工程顺利实施,国网宝鸡供电公司成立专项工作小组,制定专项工作方案,明确各部门工作职责,在改造过程中,公司各专业紧密配合、分工协作、统筹推进。工作严格落实“十不干”,刚性执行“保命措施”“一表一库”“五级五控”等安全要求,严把方案制定、倒闸操作、安措落实和验收质量,规范检修工艺标准,强化现场标准化作业,保证了工作安全高效推进。

今年计划完成110千伏晁峪变、眉县变、石头坡变、水沟变及35千伏温江寺变、营头变共6个变电站的开关柜改造工作任务。目前,水沟变电站改造任务已在上半年完成,其5站48面老旧开关柜改造工程将在年底前完成改造,全面提升电网设备的健康运行水平。(通讯员 吕文博)
