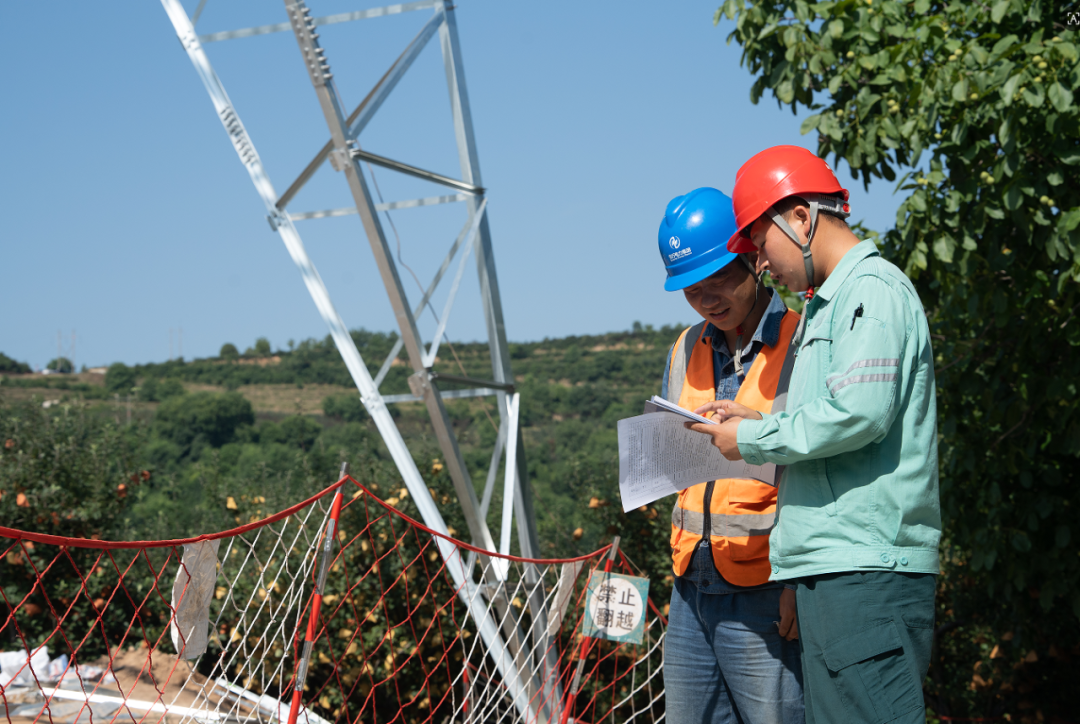

7月22日,宝鸡栖凤-三岔Ⅱ回110千伏线路工程栖凤-双石铺Ⅰ回线路组塔现场,现场工作人员正冒着近40摄氏度高温紧张作业。

由于现场地形陡峭、作业面狭窄,大型起重设备无法到达塔位,此次组塔作业采用附着式外拉线抱杆分解组塔工艺开展。也就是在已组装塔段顶部安装抱杆作为起吊桅杆,抱杆通过附着件固定于塔身,四根外拉线从抱杆顶部向地面四方锚固,形成稳定的空间受力体系。塔材由地面分散运送至组装平台,逐段拼装、逐层提升,抱杆随塔身升高同步上移,直至全塔组立完成。

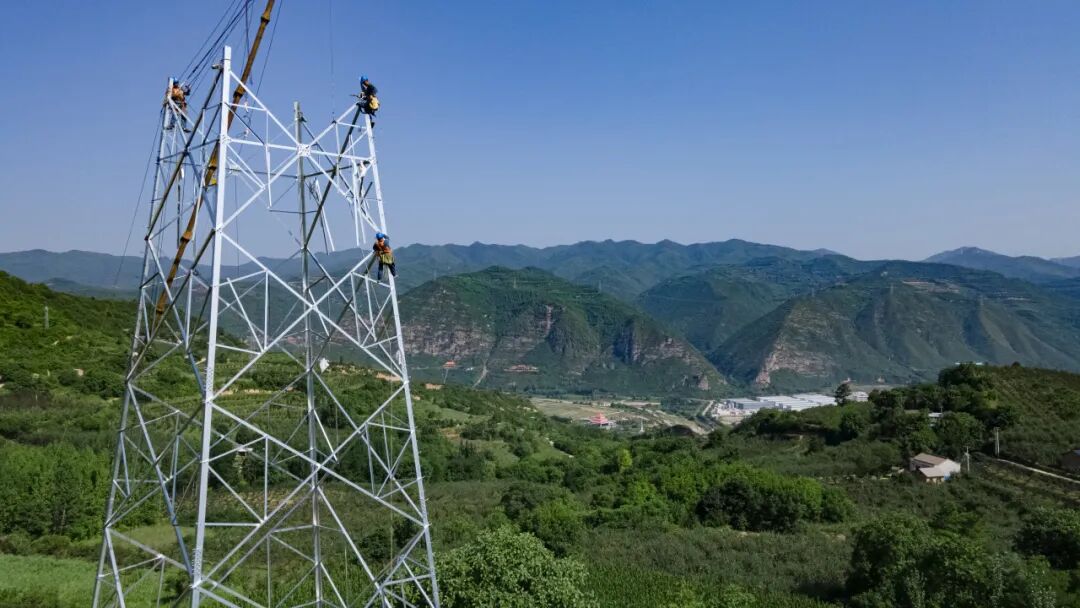

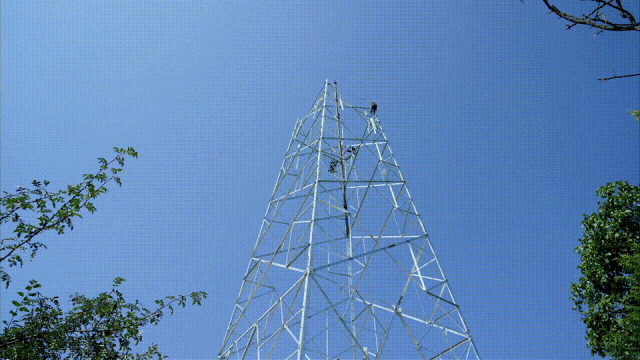

作业现场,工作人员用一根竖立在塔段顶部的抱杆,四根外拉线锚入四周地面。起吊指挥一声令下,绞磨机转动,数百公斤的塔材缓缓升空;地面拉线人员同步调整四根拉线张力,保持抱杆稳定;塔上作业人员双手对孔、穿螺栓、紧固,动作干脆利落。作业过程中,起吊指挥口令清晰、地面拉线人员实时调整张力、高空组装人员稳稳对孔穿螺栓,工作人员默契配合,抱杆缓缓起落,塔身逐段向上拔节。

一根拉线锚点偏差几厘米,抱杆偏斜就可能超出安全限值;一个螺栓穿孔不到位,整段安装就得重来。相比吊车整体吊装,抱杆分解组塔对施工人员的技术要求更高、体力消耗更大——每一片塔材都需人工搬运、精确对孔、逐一紧固,既考验绳索系统布置的力学计算,也考验高空作业人员的协同配合。
宝鸡栖凤-三岔Ⅱ回110千伏线路工程是强化宝鸡地区110千伏网架结构、提升区域供电可靠性的关键项目,包含栖凤-双石铺Ⅰ回110千伏线路和栖凤-三岔Ⅰ、Ⅱ回110千伏线路两项工程。其中,栖凤-双石铺Ⅰ回线路新建架空线路折单长度18.364千米,新建铁塔47基;栖凤-三岔Ⅰ、Ⅱ回线路新建架空线路折单长度34.397千米,新建铁塔60基。

截至目前,栖凤-三岔Ⅰ、Ⅱ回110千伏线路工程已完成基础开挖27基、基础浇筑16基、接地施工16基;栖凤-双石铺Ⅰ回110千伏线路工程已完成基础开挖27基、基础浇筑24基、接地施工19基、铁塔组立3基。两项工程同步推进、压茬施工,基础、接地、组塔各工序衔接有序,全力抢抓度夏工期。
该工程投运后,将有效加强宝鸡地区110千伏网架互联互通,替代老旧线路提升供电容量和可靠性,为区域迎峰度夏提供更坚实的网架支撑。(郝欣)
