9月9日11时05分,中国铁路西安局集团有限公司绥德工电段组织76名干部职工,历经220分钟紧张作业,圆满完成包西线中鸡站联锁换装施工,为铁路运输安全高效运行再添保障。

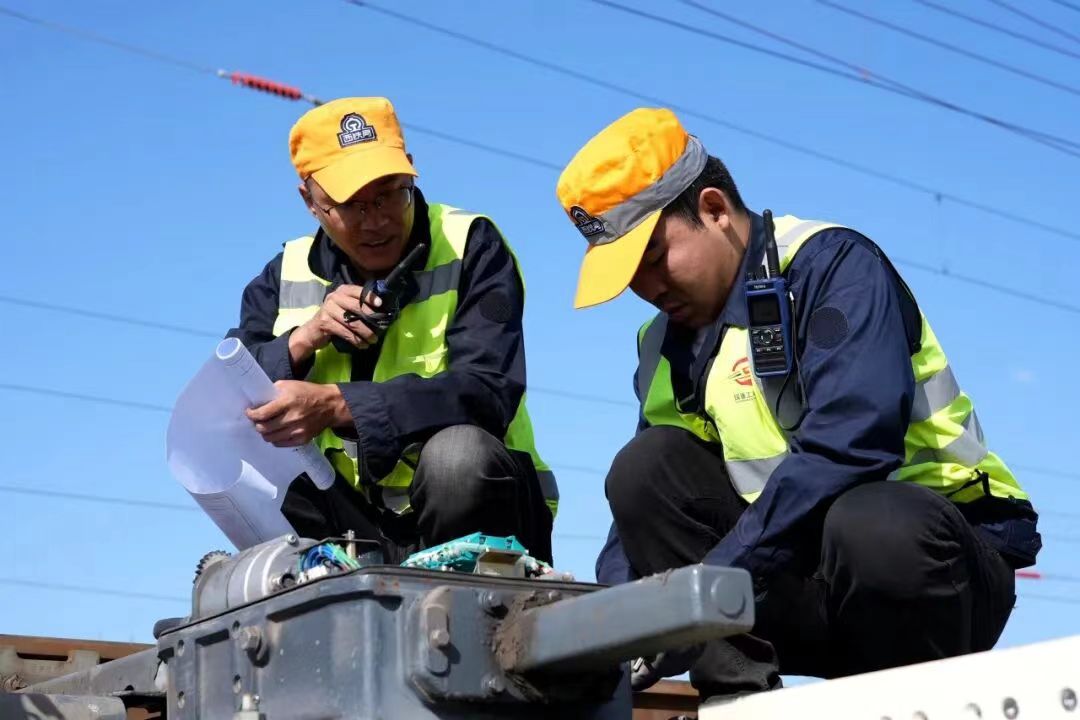

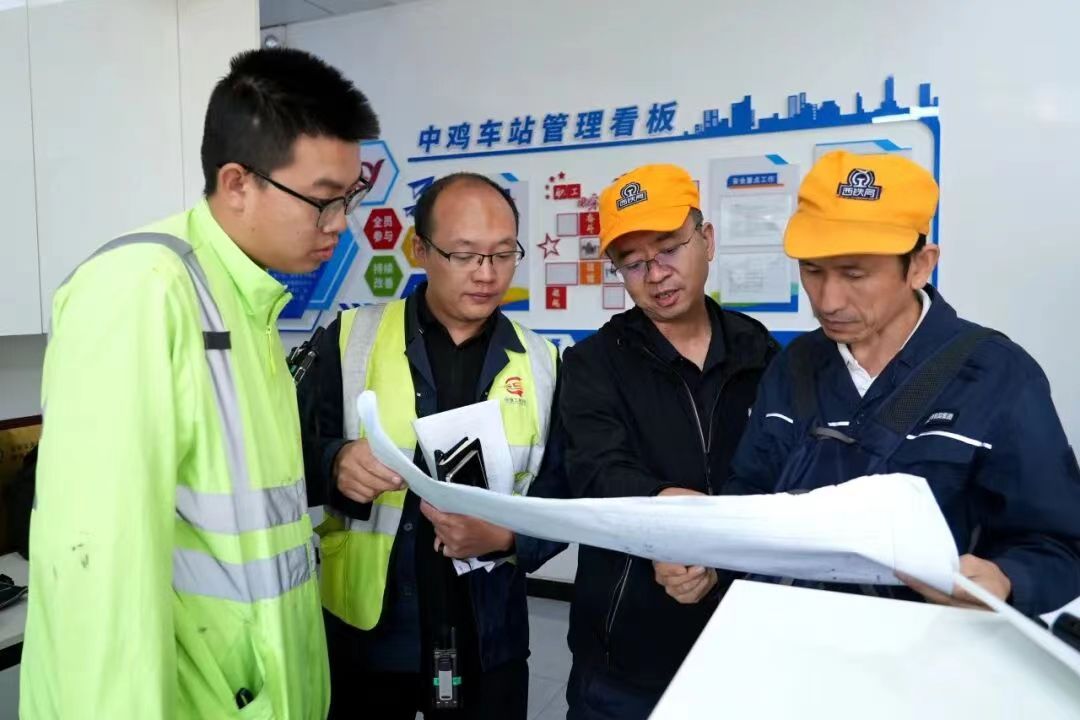

为确保施工质量万无一失,施工前,电务技术科、电务检修车间、信号专修车间、神木西综合维修车间紧密协作,组织技术骨干全面核对验收电缆径路图,细致检查设备配线规格型号与工艺,确认设备器材类型和安装位置,并精准测量信号设备建筑限界,从源头上严把设备质量关。

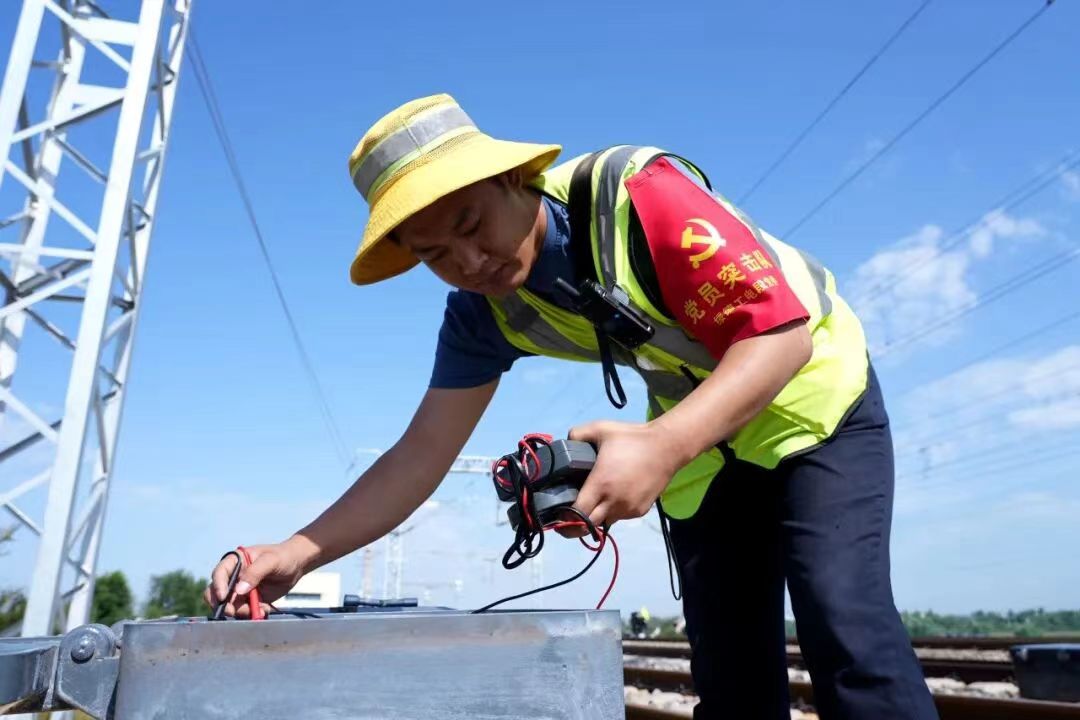

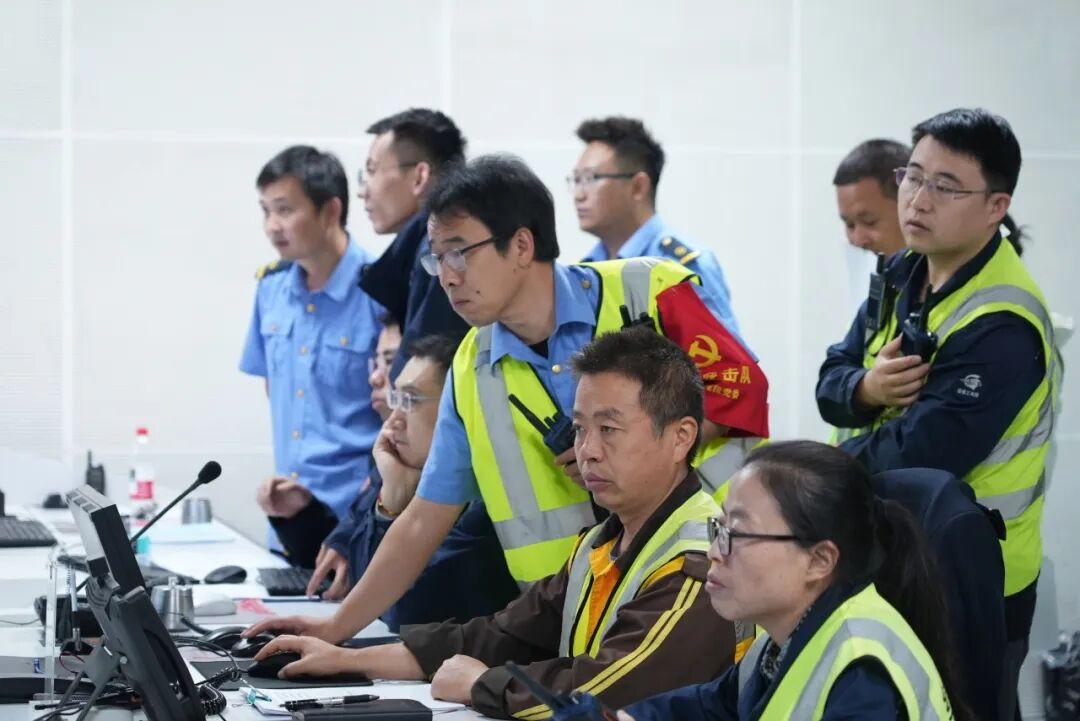

施工过程中,采用“室内操作+室外核对+CTC”同步验证模式,确保每一项试验项目准确可靠;针对中鸡站与神木西站间改方功能、弘东浩强及中鸡红杉口场联电路等重点环节,逐一开展专项试验,全力攻克技术难点。同时,8个作业组严格对照11项试验表、156条试验项目逐条开展联锁试验,精准核对室内外信号设备一致性,严守联锁关系试验关,确保联锁关系100%正确。

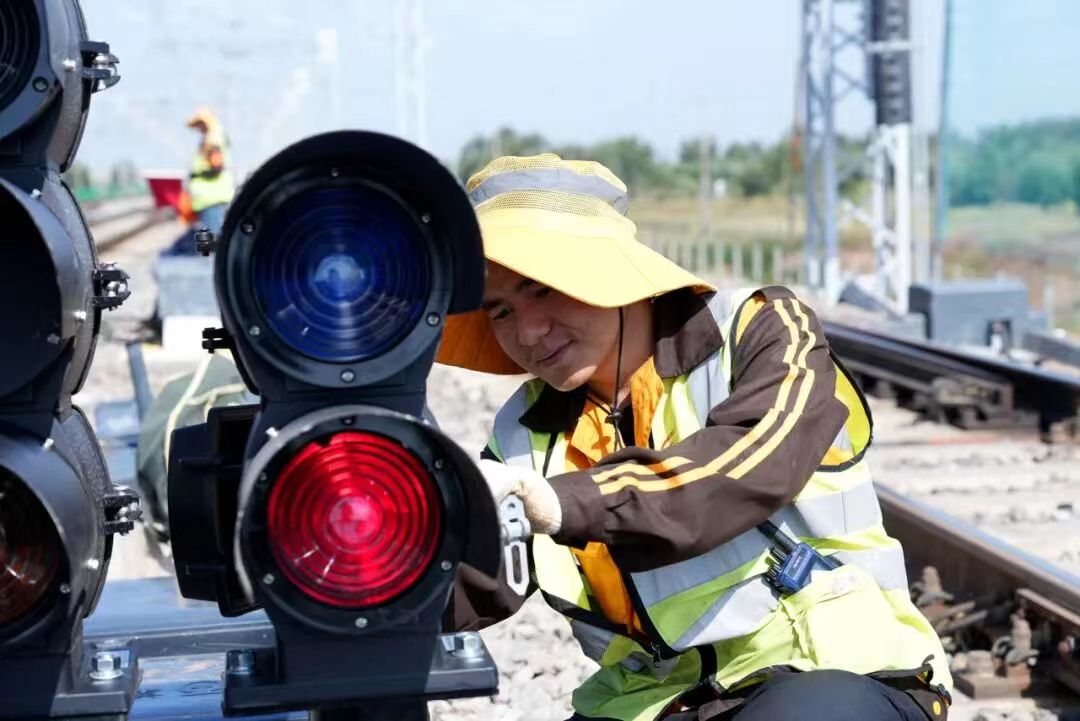

截至施工结束,累计完成机械室拆除配线394根、新增配线178根,室外拆除既有电缆配线25根、新增61根,安装组合架3架并完成300余条芯线插入,成功启用3组新道岔、铺设5个新轨道电路。
此次中鸡站联锁换装施工的完成,进一步增强了中鸡站与专用线联锁系统的安全性和可靠性,有效降低设备隐患风险,同时显著提升站场运力与运能,为陕北铁路运输高效畅通注入新动能。(吕春辉 杨紫萌/文 李志强/图)
